消防検査は、私が見てきたASRSプロジェクトの稼働開始延期で最も多い原因です。スタッカークレーンでも、ソフトウェアでもなく、スプリンクラーです。ラックは立ち上がり、クレーンは試運転を終え、そこに消防署長が通路を歩き、塞がったフルースペースを指差し、ラックベンダーと消防工事業者とオーナーが「どの図面が悪かったのか」と議論する間、プロジェクトは2か月止まります。

根本原因は構造的です。ラックとスプリンクラーは別々のチームが設計します。ラックベンダーは収納密度を最適化します。防火設計技術者は放水分布と法令遵守のために設計します。2つの図面は現場で初めて出会い、ぶつかります。20年の経験からの結論:防火設計は初日からラック設計と並行して進めなければなりません。1週間の遅れごとにコストは指数関数的に膨らみます。

検査官が最初に見るもの

高さ。25フィート(約7.6メートル)を超える収納は、すべてが急に難しくなる境界線です。スプリンクラー設備の米国基準NFPA 13と、それに基づく火災法令では、この高さを超えるとラック内スプリンクラーの要件が急激に上がります。オーナーは「ラックをどこまで高くできるか」だけを計画し、鉄骨よりはるかに急に上昇する防火コストのカーブを見積もりません。40フィートの高層倉庫の防火予算は、30フィートの建物の2倍に簡単に膨らみます。そしてこの驚きはいつも遅れてやってきます。

スプリンクラーの種類。現在の高層倉庫の多くはESFR(Early Suppression, Fast Response:早期抑制・高速応答型)のヘッドを使います。K-25.2のような大口径モデルで、火災が大きくなってから制御しようとするのではなく、最初の数分で火を強力に叩きます。しかしESFRは万能の答えではありません。天井高さ、ラック構成、収納物の種類に厳しい制限があります。プラスチックでいっぱいの建物と段ボールでいっぱいの建物では、まったく異なる設計になります。すべてのプロジェクトに1セットの図面では、検査に落ちます。

フルースペース。縦方向のフルーは水と煙が通る煙突であり、ダブルローラックでは6インチ(約150ミリメートル)が法令で求められます。現場で最もよく見る失敗:運用チームがポジションを少しでも稼ごうとパレットをきつく詰め込み、フルーが2インチまで塞がれます。検査官はテープで測り、違反を記録して帰っていきます。ほぼ同じくらい深刻なのが、ラックのビームがスプリンクラーヘッドの真下に来てしまい、水が火ではなく鉄骨に当たるケースです。

ソリッドシェルフの罠

私が見てきた最も高くついた教訓:Inland Empireの120,000平方フィートの高層プロジェクト、2024年に認可され、全面に天井型ESFRを設計した案件。お金はかけ、正しくやったのに、それでも検査に落ちました。ラックがソリッドシェルフだったのです。天井からの水はソリッドデッキを貫通できないため、最上段シェルフより下のすべての段にラック内スプリンクラーが法令で求められます。設計段階で誰も指摘しませんでした。ラックベンダーは「うちはラックだけです」、消防工事業者は「図面にありませんでした」と言い、満載のラックに後からラック内配管を通す改修は、建設中にやる場合の何倍ものコストになりました。

つまりデッキ材の決定は防火の決定です。オープンメッシュやグレーチングのシェルフなら天井ESFRが仕事をできます。ソリッドシェルフなら、最初からラック内スプリンクラーを予算に入れる必要があります。デッキ材で節約した分は、改修配管で何倍も使うことになります。

もう一つの静かな殺し屋:スプリンクラーと支柱のクリアランス。法令では、ラック内スプリンクラーのデフレクターがラック支柱から放射方向に少なくとも3インチ(約76ミリメートル)離れていることが求められ、放水パターンが形成できるようにします。急ぐ施工業者はヘッドを柱にぴったり取り付け、放水の半分が鉄骨に当たります。検査官は上がってきて1つずつ確認します。これ以上恥ずかしい落第はありません。

2週間前の私の事前巡回

検査当日に消防署長に初めて会ってはいけません。2週間前に、私はこのリストを持って建物を回ります。

フルーを測る。縦も横もテープで、コーナーと列の端に特に注意——作業員が「一時的」に余分なパレットを詰め込むのはそこです。6インチの縦フルーは6インチなければなりません。

障害物をチェックする。すべての通路に立ち、上を見上げる。スプリンクラーの真下にビーム、照明器具、ダクトはありませんか?ESFRヘッドは障害物に容赦ありません。カバー範囲の小さな影が1つのヘッドの落第になります。

図面を重ねる。竣工の防火図面を竣工のラック図面に重ね、ヘッド位置と支柱・ビームの干渉を探します。2つのチームが別々に図面を描くのは普通です。重ね合わせを省略するから、干渉が検査当日まで生き残ります。

運用と話す。倉庫マネージャーに聞きます:日々の補充でフルーは塞がりませんか?多くの建物は検査時は完璧でも、3か月後の年次再検査でフルーが詰まって落ちます。最初のパレットが入る前に「フルースペースへの収納禁止」を運用手順に書き込んでください——罰金より安いです。

給水を確認する。ESFRヘッドは大量の水を流し、多くのヘッドが同時に作動するため、市の給水は流量と圧力の両方を確保しなければなりません。スプリンクラー設計を終えてから、市の本管が追いつかないことが判明した案件を見たことがあります——消防ポンプと貯水タンク、6か月前に計画していればコストの何分の1かで済んだはずの価格とスケジュールへの打撃です。給水の確認はキックオフの仕事であり、是正リストの仕事ではありません。

そしてもう一つ、痛い目に遭って学んだルール:収納物の構成が変わったら、防火設計を見直してください。段ボール用に設計された高層倉庫が後からプラスチックやリチウム電池製品を収納し始めたら、まったく別の火災危険クラスです。元のESFRレイアウトではもう不十分かもしれません。製品構成を変える前に防火設計技術者に相談してください——年次検査で見つかってからでは遅いのです。

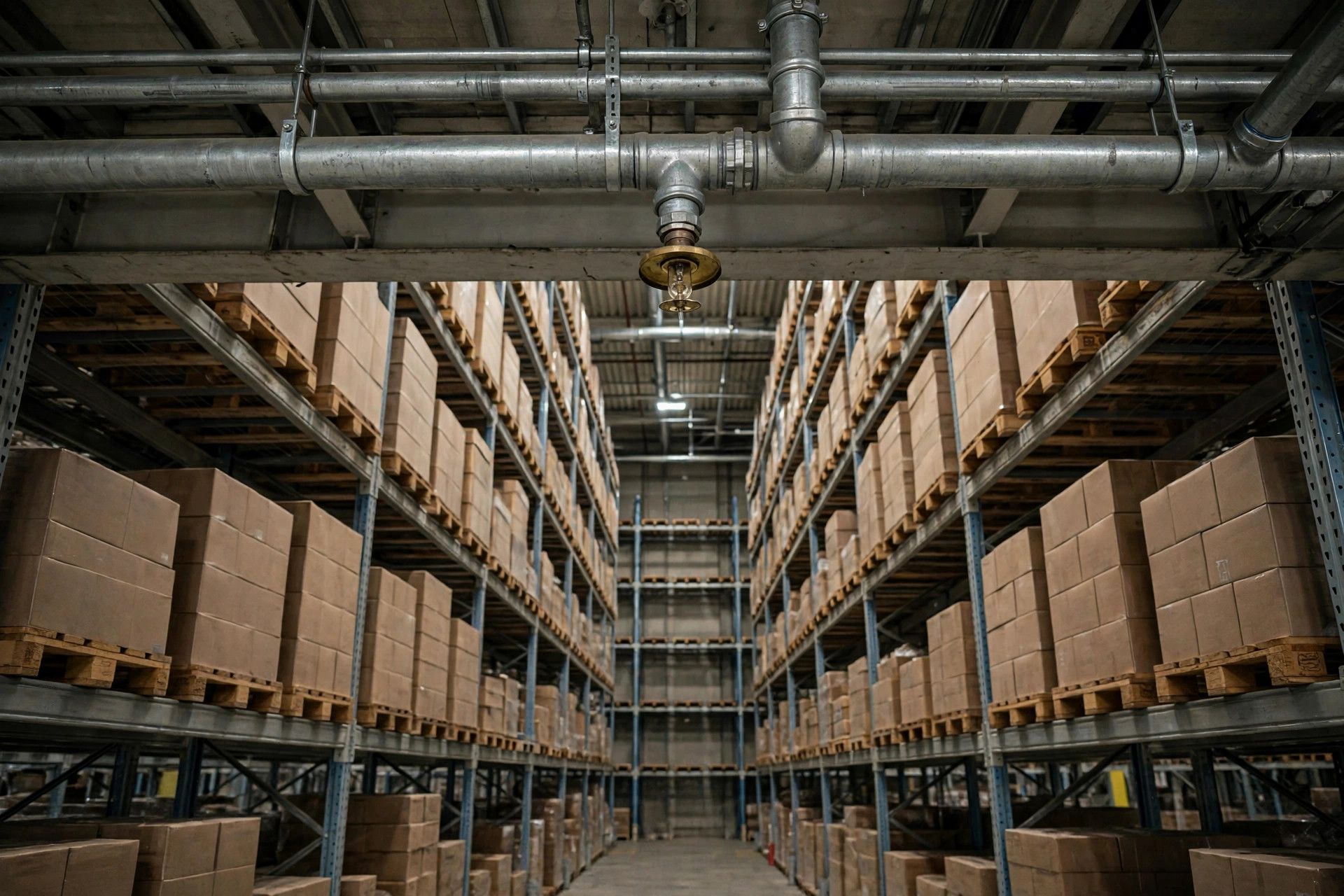

高層収納ラック上部のスプリンクラー配管とヘッド

一つ正直な注意点:消防署は管轄ごとに法令の解釈・採用版が異なるため、最終的な設計パラメーターは必ず現地で採用された法令と管轄当局に従います——他州のマニュアルを盲目的にコピーしないでください。ただし一つだけどこでも通用するルールがあります。防火がプロジェクトに早く入るほど、コストは安くなります。ラック図面が凍結してからスプリンクラーを設計するのは、最も高くつく手順です。

では今週の私の質問です:縦フルーを測ってみてください。実際に何インチありますか?

英語版からの翻訳。内容に相違がある場合は英語版を優先します。
