Las 2:40 de la madrugada en un turno de noche el pasado noviembre. Estaba en la sala de control mirando los monitores, y la cadena de tareas AMR entre plantas se puso en rojo otra vez. Un robot esperaba junto al montacargas en la planta baja. Arriba, un preparador decía por radio: "Chen, ¿dónde está mi mercancía? Estamos a punto de llegar al corte." Pasé una hora en ese ascensor aquella noche, contando. La verdad es esta: en el trabajo AMR entre plantas, el robot nunca es la parte difícil. El ascensor lo es.
Así es como nuestro almacén de dos plantas consiguió que los AMR usaran el ascensor por su cuenta. Todo aprendido en planta. Nada sacado de un folleto.
La noche en que el ascensor se atascó y dejó todo al descubierto
Voy a ser directo. Durante los tres primeros meses tras la llegada de los AMR, los movimientos entre plantas se hacían con relevo humano. Un AMR de la primera planta dejaba la mercancía en la zona de espera del ascensor, un trabajador la descargaba dentro del ascensor, subía con ella y la volvía a cargar en otro AMR en la segunda planta.
Luego llegó una noche de temporada alta. Uno de nuestros compañeros, Xiao Zhang, estaba metiendo un palé de cajas en el ascensor mientras un AMR esperaba en cola detrás de él. La mercancía no estaba bien apilada, las puertas la rozaron dos veces y el ascensor se apagó solo durante quince minutos.
Quince minutos. Cuatro líneas de preparación de arriba se pararon. Perdimos el corte en más de doscientos pedidos aquella noche. Discutí con el proveedor de equipos aquella noche. Dijeron: "Jefe Chen, la integración con el ascensor es un módulo de valor añadido." Yo dije: "No me importa cómo lo llamen. La mercancía está atascada, y los cargos me caen a mí." Al día siguiente decidimos hacerlo nosotros mismos: integración completa con el ascensor, con los AMR llamando al ascensor y entrando y saliendo por su cuenta.
Probamos tres enfoques. Sobrevivieron uno y medio.
Antes de tocar nada, trazamos todas las rutas que pudimos encontrar. Probamos tres.
Opción uno: integración puramente por señales — el AMR y el ascensor "intercambiando contraseñas". Se conecta un módulo de comunicación entre el gestor de flota AMR y el controlador del ascensor. El AMR se acerca, envía una solicitud, el ascensor se desplaza, las puertas se abren, el AMR confirma y entra. Es la opción más barata, una adaptación de dos semanas. La probamos primero. ¿El problema? Era un montacargas compartido. También lo usaban personas. En las horas punta de la mañana y la tarde, humanos y robots luchaban por la cabina, y el AMR se quedaba en las puertas cinco o seis minutos cada vez. Todo el takt se desmoronaba.
Opción dos: modo dedicado — durante las ventanas de tareas AMR, el ascensor pertenece a los robots. Añadimos un modo de prioridad AMR: cuando el gestor de flota tiene un lote de tareas entre plantas, reserva el ascensor. Las personas usan en su lugar el ascensor de pasajeros. Esta sí movió la aguja con fuerza: el tiempo medio de viaje entre plantas bajó de 4 minutos 50 segundos a 1 minuto 40. El coste fueron las quejas. Los trabajadores tenían que dar un rodeo, y al principio las protestas fueron ruidosas. Lo resolvimos escribiendo las ventanas del ascensor AMR en el horario de turnos, publicándolo en las puertas y manteniéndolo fuera de las horas de entrada y de comida. La gente se acostumbró.
Opción tres: una flota AMR separada arriba, sin tráfico entre plantas en absoluto. Hicimos los números y la descartamos. Cuatro robots por planta, el relevo humano nunca desaparece, y cuatro robots extra cuestan más que tres años de dinero de adaptación del ascensor.
Decisión final: la opción uno más la opción dos. Integración por señales como base, modo dedicado como acelerador.

Adaptaciones de seguridad para AMR entre plantas: tres puntos en los que no se recorta
Antes de salir en vivo, dedicamos una semana entera a la revisión de seguridad. Un AMR que usa un ascensor no es lo mismo que llevar personas. Tres adaptaciones: cópienlas directamente.
Primero, antiatrapamiento en las puertas. Un AMR entra más despacio que una persona. El tiempo de puerta abierta de fábrica era de solo una docena de segundos: las puertas empezaban a cerrarse mientras el robot iba por la mitad. Ampliamos la apertura a 40 segundos durante las ventanas AMR y añadimos un sensor de cortina de luz: si el chasis está en la zona de la puerta, las puertas se quedan abiertas. Esa adaptación costó menos de tres mil dólares. Un solo incidente de aplastamiento de puerta en un robot cuesta más que eso solo en reparaciones.

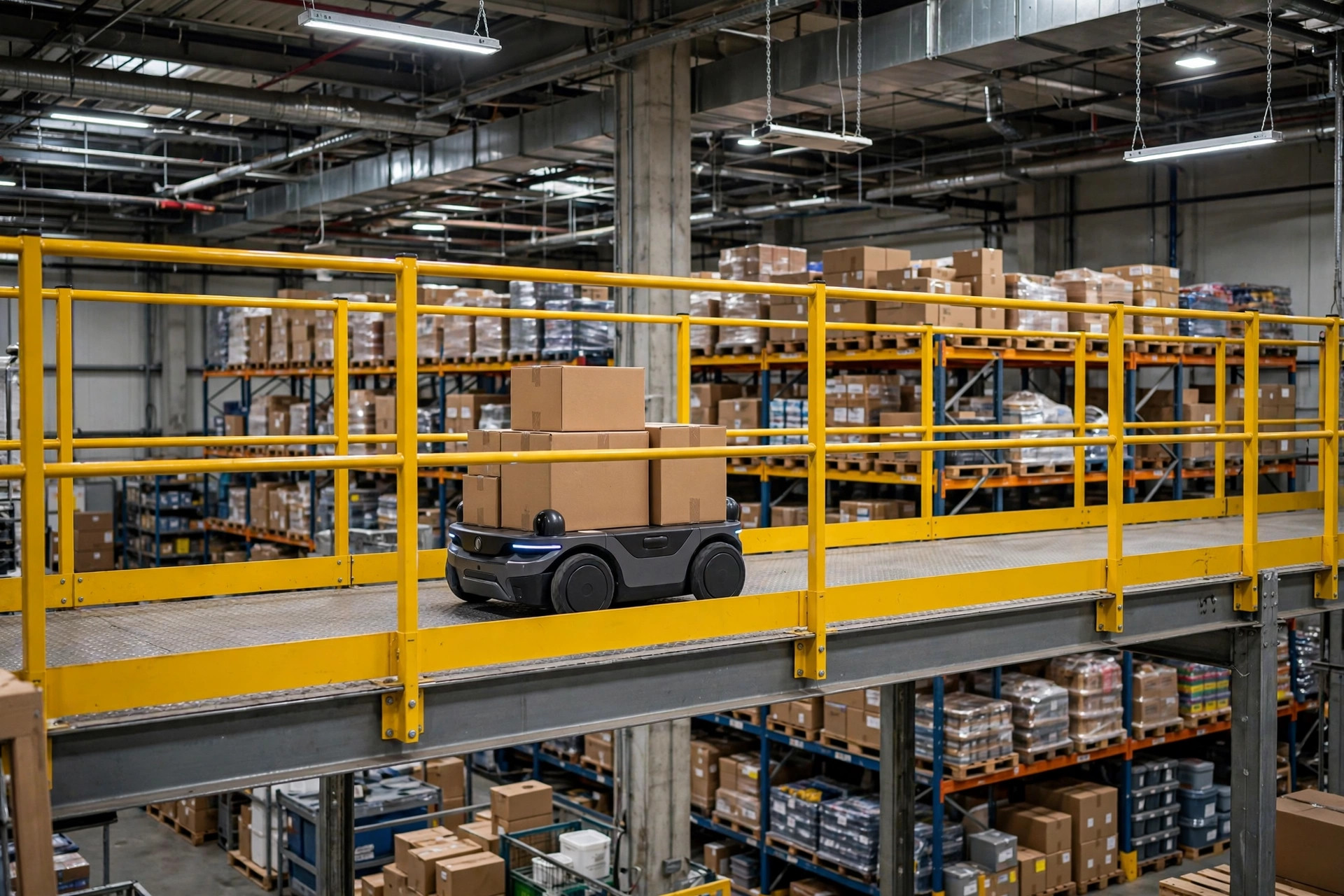

Segundo, control de acceso por planta y barreras físicas. Instalamos puertas automáticas con sensor en el vestíbulo del ascensor de la segunda planta: el AMR las activa con una señal, las personas pasan por un pasaje peatonal separado. Más importante: un anillo completo de barandilla de 1.1 metros en el borde de la plataforma de la segunda planta. Si un AMR pierde el control arriba, esa barandilla es la última línea de defensa. Dolió pagarlo. El jefe de bomberos y el inspector de seguridad lo vieron una vez y firmaron.
Tercero, verificación de carga. Nuestro montacargas está homologado para 2 toneladas. Un AMR, a plena carga, queda por debajo de 800 kilos: sin problema en solitario. Pero en temporada alta probamos dos robots compartiendo cabina, así que fijamos una regla en el gestor de flota: un robot por viaje, sin excepciones. Las palabras exactas del técnico del ascensor: "La carga nominal es un techo, no un promedio." Esa se me quedó grabada.
El tiempo de espera del ascensor tiene que entrar en el cálculo del takt
Esta es la lección más cara que aprendimos en programación. Cuando construí el primer modelo de capacidad, solo conté la velocidad de desplazamiento del AMR. Nunca conté la espera del ascensor. El horario decía "30 viajes por hora". La realidad entregaba 18. Mi supervisor del turno de noche venía a quejarse todos los días.
Así que nos plantamos en el ascensor con cronómetros durante tres días, y los números subieron a la pared de la sala de despacho:
- El AMR va de la zona de espera de la primera planta al ascensor: unos 25 segundos
- De la llamada a la apertura de puertas (ventana dedicada): unos 15 segundos; ventana compartida: de 1 a 5 minutos, impredecible
- El AMR entra, gira y se coloca: unos 20 segundos
- Viaje en ascensor, una planta: unos 12 segundos
- El AMR sale hasta el punto de entrega de la segunda planta: unos 30 segundos
Un viaje: aproximadamente 1 minuto 40 segundos en una ventana dedicada, hasta 7 minutos fuera de ella. Ahora programamos a 2 minutos por viaje para las ventanas dedicadas, y solo las tareas de baja prioridad se ejecutan fuera de ellas. Cada número de esa hoja de takt lo cronometró una persona de pie junto al ascensor con un cronómetro. Sin cronómetro, todo el horario es ficción.
Lo contraintuitivo: la velocidad del ascensor no importa. Importan los 20 segundos de entrada.
La primera pregunta de todo el mundo: ¿qué tan rápido es el ascensor? ¿Podemos cambiarlo por uno más rápido? Yo también lo pensé al principio. Luego los datos mostraron que el viaje en sí es de 12 segundos. Los verdaderos devoradores de tiempo son la espera de la llamada más los 20 segundos que el AMR pasa entrando, girando y colocándose.
Pusimos toda la optimización en esos 20 segundos. Pintamos marcas de estacionamiento AMR dentro de la cabina: el robot sabe exactamente dónde detenerse en cuanto entra. Cambiamos el giro de girar sobre sí mismo a entrar recto y salir recto, lo que ahorró 6 segundos. Tratamos el suelo de las puertas con revestimiento antideslizante para que las ruedas no patinen en días de lluvia. El mismo ascensor. Ni un dólar más en la cabina. Casi 20 segundos más rápido por viaje. Con 300 viajes al día, son 100 minutos recuperados.
A los proveedores les encanta venderte grandes especificaciones de titular. La gente de planta solo se preocupa por el cuello de botella. Encuentra el cuello de botella y gasta el dinero ahí.
Algunas advertencias para quien esté a punto de hacer esto
Llevamos casi un año con esta configuración. Las tareas entre plantas son el cuarenta por ciento de todo el trabajo AMR aquí, con una tasa de puntualidad superior al 98%. Advertencias para quien vaya por este camino:
Uno, habla con la empresa de mantenimiento del ascensor antes de hablar con el proveedor AMR. Los ascensores son equipos regulados. Tocar el controlador requiere la aprobación del fabricante original o de la empresa de servicio autorizada. Si lo recableas por tu cuenta, toda la responsabilidad es tuya. Reunimos a las tres partes en una sola reunión — proveedor AMR, empresa de servicio del ascensor y nosotros — y cerramos el diseño en una sentada.
Dos, escribe las ventanas dedicadas del ascensor en el horario de turnos y publícalas. Sin publicar, los trabajadores piensan que favoreces a las máquinas. Publicadas, todos trabajan con la misma hoja y la mitad de las discusiones desaparecen.
Tres, mantén un carril manual de respaldo. Inspecciones anuales, averías: el ascensor está parado unos días al año pase lo que pase. Nuestra contingencia es volver al relevo humano cuando el ascensor está fuera de servicio, y mantenemos los estantes de espera en pie exactamente por esa razón.
Cuatro, no salgas en vivo un mes antes de la temporada alta. Hicimos un piloto de dos meses en temporada baja y solo lo abrimos por completo en temporada alta. Sistema nuevo más proceso nuevo: hay que darle su tiempo al periodo de prueba.
Honestamente, el AMR entre plantas es treinta por ciento tecnología y setenta por ciento gestión de planta: programación, personas, seguridad, respaldos. El equipo es nuevo. La experiencia en gestión de personas es vieja. Esa es mi frase de despedida para todo jefe de almacén que esté a punto de emprender esto.
Por Chen Feng, Gerente de Operaciones de Almacén
Traducido del inglés. En caso de discrepancia, prevalece la versión en inglés.
