Vou dizer algo impopular: a maioria das aberturas de novos armazéns não fracassa por problemas grandes. Fracassa por coisas pequenas que ninguém assumiu nos últimos 30 dias. Vendo online há cinco anos e trabalhei com quatro parceiros de armazém. Dois deles me queimaram durante a fase de lançamento — pedidos que não podiam ser enviados, atrasos na entrada de FBA, anúncios rodando sem estoque. Um dia ruim de gasto com anúncios me custou mais do que um mês de taxas de armazenamento. Quando a abertura de um armazém sai dos trilhos, o armazém não é a única vítima. Os vendedores afundam junto. Então aqui está minha checklist de abertura de um novo armazém, escrita do lado do vendedor da mesa: essas 7 coisas precisam ser feitas nos últimos 30 dias. Se o armazém não as fez, vá atrás você mesmo.

1. Inspeção de incêndio e alvarás: uma reprovação custa duas semanas

A lição dolorosa: em 2024, um armazém novo com quem eu trabalhava terminou a reforma e reprovou na inspeção de incêndio 10 dias antes do lançamento. A correção mais a reinspeção consumiu duas semanas inteiras. Três dos meus contêineres já estavam na porta sem ter para onde ir — sentados sobre chassis, acumulando taxas de detenção dia após dia. O lançamento escorregou meio mês. Evite: 30 dias antes, consiga por escrito o cronograma da inspeção de incêndio e confirme em paralelo os alvarás comerciais e as licenças de materiais perigosos (se você lida com produtos de bateria). Não aceite um "passa na semana que vem". Consiga o cronograma por escrito. Antes de assinar com qualquer armazém agora, peço uma checklist de documentos: alvará comercial, aprovação da inspeção de incêndio, os papéis de propriedade ou locação do prédio e certificados de inspeção para equipamentos motorizados como empilhadeiras. Se faltar algum dos quatro, meu estoque não entra — se algo acontecer em um armazém sem licença, o seguro não cobre.

2. Dados mestres do WMS: abrir sem eles é voar às cegas

A lição dolorosa: outro armazém abriu com apenas metade dos cadastros de itens carregados e sem regras de código de barras configuradas. O recebimento rodava no Excel. A separação rodava com humanos reconhecendo produtos. A taxa de envios errados da primeira semana chegou a 8%. Minha taxa de reembolso por pedidos com itens errados dobrou naquela semana. Os números: um armazém normal mantém os envios errados abaixo de 0,5%. A 8%, são 8 pedidos errados em cada 100 — o suficiente para afogar sua caixa de suporte. Evite: duas semanas antes do lançamento, cadastros de itens, cadastros de localizações e regras de código de barras precisam estar 100% carregados no WMS, com pelo menos um pedido de teste completo do recebimento à expedição.

3. Etiquetas de localização: um armazém sem etiquetas é um labirinto

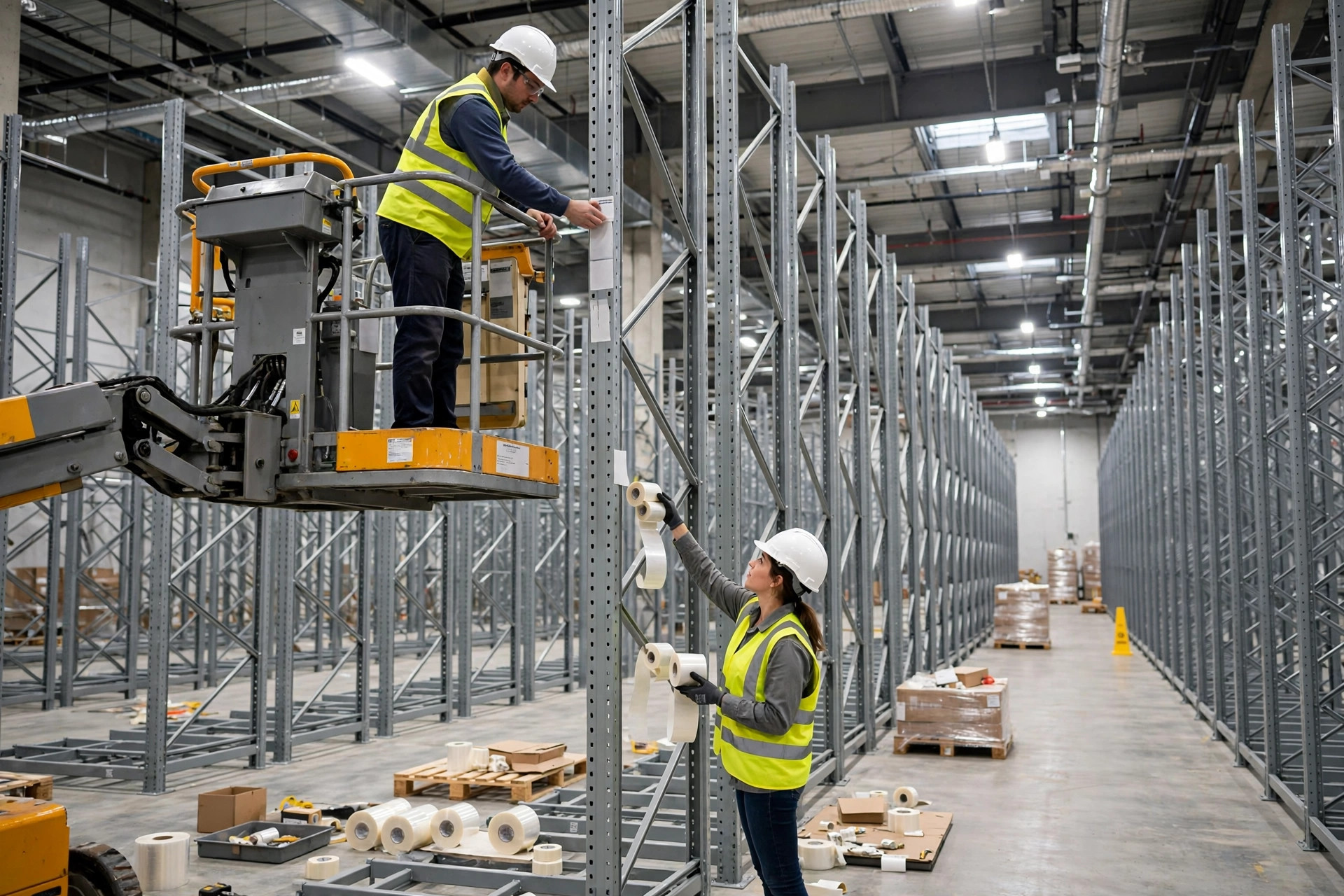

Trabalhadores aplicando etiquetas de localização com código de barras em novas estantes de pallets antes da abertura de um armazém A lição dolorosa: vi um armazém novo de 50.000 pés quadrados abrir com apenas 60% das etiquetas de localização aplicadas. Os separadores navegavam seguindo os funcionários veteranos. Um separador novo caminhou mais de 20.000 passos no primeiro dia e separou mais de 30 pedidos errados. Evite: cada etiqueta precisa estar aplicada antes da primeira entrada chegar, e alguém precisa escanear para confirmar que as localizações do sistema correspondem às etiquetas físicas. Parece trabalho humilde. É o sistema de coordenadas do prédio inteiro. Mais uma coisa: trave o esquema de codificação de localizações antes de aplicar uma única etiqueta. Algo como zona-corredor-nível-posição — A-03-02-05 significa zona A, corredor 3, nível 2, posição 5. Uma vez definido, não mude por cinco anos. Vi um armazém mudar o esquema de codificação duas vezes em três anos; os veteranos decoraram os códigos novos, os novatos decoraram os velhos, e as contagens cíclicas foram um desastre.

4. Contas de transportadoras: sem contas, sem expedições no primeiro dia

A lição dolorosa: a mais absurda. Dia do lançamento, mais de 2.000 pedidos sentados no sistema, e nem uma etiqueta conseguia imprimir — as contas da plataforma de encomendas nunca foram abertas, os acordos de faturamento nunca assinados. O dono dirigiu até o depósito da transportadora para pagar em dinheiro na hora e despachou 800 pedidos até a meia-noite. As expedições atrasadas renderam uma pilha de avaliações de uma estrela naquele dia. Evite: contas de transportadoras, acordos de faturamento e modelos de etiquetas para cada canal que você usa precisam estar ativos e testados com impressão duas semanas antes do lançamento. Não descubra uma senha errada no dia da abertura. Uma armadilha na impressão de teste: as pessoas imprimem uma etiqueta com dados fictícios e consideram pronto. O jeito certo é 50 etiquetas consecutivas com dados reais de pedidos, verificando se endereços, telefones e níveis de serviço caem nos campos certos. Um modelo desalinhado significa um trailer recusado, e não há tempo para retrabalho no dia do lançamento.

5. Processo de devoluções: nunca ensaiado significa devoluções empilhadas

A lição dolorosa: no primeiro mês, as devoluções rodavam a 12% — normal para o e-commerce — mas ninguém jamais tinha ensaiado o fluxo de devoluções. Os pacotes devolvidos ficaram num canto por três semanas: sem inspeção, sem reabastecimento, sem reembolso. Os clientes reclamaram que "minha devolução não se move há meio mês", e a nota da loja caiu 0,3 ponto. Os números: cada 7 dias de atraso no processamento de devoluções morde fundo a chance de revender o item. Devoluções não são uma tarefa de "quando der". São dinheiro. Evite: faça um ensaio completo de devoluções antes do lançamento — recebimento da devolução, inspeção, transações do sistema, reabastecimento — com um responsável nomeado para cada etapa. Mais um detalhe: classifique as devoluções na inspeção. Grau A (como novo) volta direto para o estoque vendável, Grau B (embalagem danificada) vai para liquidação, Grau C (danificado) é descartado ou devolvido ao fornecedor. Três graus, e as devoluções andam duas vezes mais rápido. Misture tudo numa pilha só "para separar depois", e você tem uma montanha.

6. Treinamento da equipe: uma simples visita guiada é pior do que nada

A lição dolorosa: um armazém fez uma apresentação de slides de meio dia para treinar e zero prática real. Os novos contratados não sabiam operar os scanners. Pularam o escaneamento no recebimento e colocaram o estoque direto nas prateleiras — então o sistema mostrava o estoque como inexistente, os pedidos não podiam ser alocados, e o atendimento ao cliente afundou. Evite: os novos acompanham operadores experientes por pelo menos 3 dias e passam por um teste prático antes de trabalhar sozinhos. Sem provas escritas — o teste é prático: receber e escanear 20 unidades para as prateleiras, separar 20 pedidos, um erro e você não passa. Treinamento não é custo. É o seguro mais barato que você compra antes do lançamento.

7. Sem sala de guerra no dia do lançamento: quando algo quebra, ninguém pode decidir

A lição dolorosa: o WMS caiu por 2 horas no primeiro dia. Ninguém no local podia autorizar o plano de contingência manual — o gerente estava em reunião, o TI era remoto, o supervisor não quis decidir. Duas horas, 3.000 pedidos acumulados. Evite: de 3 dias antes do lançamento até a primeira semana, opere uma sala de guerra — gerente do armazém, TI e líder de atendimento ao cliente fisicamente presentes juntos, com qualquer exceção decidida em 15 minutos. A primeira semana não é uma operação normal. É combate.

A contagem regressiva de 30 dias (roube esta)

Aqui estão os 7 itens dispostos numa linha do tempo. Copie e use:

Quando O quê Como é o "feito"
30 dias antes Checklist de documentos reunida; cronograma de inspeção de incêndio confirmado por escrito Os quatro documentos em mãos, cronograma no papel
21 dias antes Dados mestres do WMS totalmente carregados Itens, localizações, regras de código de barras 100% prontos
14 dias antes Todas as etiquetas de localização aplicadas e verificadas por escaneamento; contas de transportadoras ativas com etiquetas de teste impressas O sistema corresponde às etiquetas físicas; as etiquetas imprimem limpas
7 dias antes Um ensaio completo de devoluções; os novos começam a acompanhar O responsável nomeado assina cada etapa
3 dias antes Sala de guerra com equipe; um pedido de teste de ponta a ponta concluído Do recebimento à expedição, um pedido, sem lacunas
Dia do lançamento Sala de guerra totalmente presente Qualquer exceção decidida em 15 minutos

A conclusão

Nenhum destes 7 itens é alta tecnologia. Todos são execução. Mas 90% das aberturas de armazéns que vi fracassar em cinco anos fracassaram exatamente nesta lista. Como vendedor, meu conselho é simples: quando avaliar um novo parceiro de armazém, visite 30 dias antes do lançamento e percorra estes 7 itens um por um. Se não conseguirem responder, troque de armazém cedo — não deixe seu estoque ser o boneco de treino do dia de lançamento de outra pessoa. Esta eu testei pessoalmente — o armazém com quem trabalho agora é o que escolhi interrogando os candidatos com esta checklist exata. Três meses depois: 0,3% de taxa de envios errados, zero bola perdida. Uma última coisa: o dia do lançamento é a linha de largada, não a chegada. Trinta dias depois da abertura, sente-se com o armazém para uma revisão — taxa de envios errados, taxa de expedição no prazo, tempo de processamento de devoluções. Três números na mesa. Um lançamento que tropeça é sobrevivível; um tropeço que ninguém mede não é. Por Ah K, vendedor de e-commerce (5 anos) Traduzido do inglês. Em caso de divergência, prevalece a versão em inglês.
