Le rapport ROI que le conseil a renvoyé

Il y a trois ans, un client a présenté un projet d'AS/RS au conseil. Le directeur financier a posé trois questions : « Quelle inflation salariale avez-vous supposée ? Avez-vous déduit les périodes de vacance des économies de loyer ? Combien de cycles de pièces détachées sur 10 ans ? » Le chef de projet n'a pas su répondre. Un projet de $12M est mort sur place. Six mois plus tard, nous avons reconstruit le modèle : cinq variables, chacune étayée par des données. Le verdict du CFO : « Celui-là, je ne peux pas le démonter. » Approbation unanime.

Le stockage automatisé (AS/RS) coûte couramment $5M–$20M, et la modélisation du ROI n'est pas la finance qui remplit un modèle type : c'est un modèle de précision à cinq variables. Si une variable est fausse, la conclusion sur le retour sur investissement bascule de plusieurs années.

Cinq variables, modélisées une par une

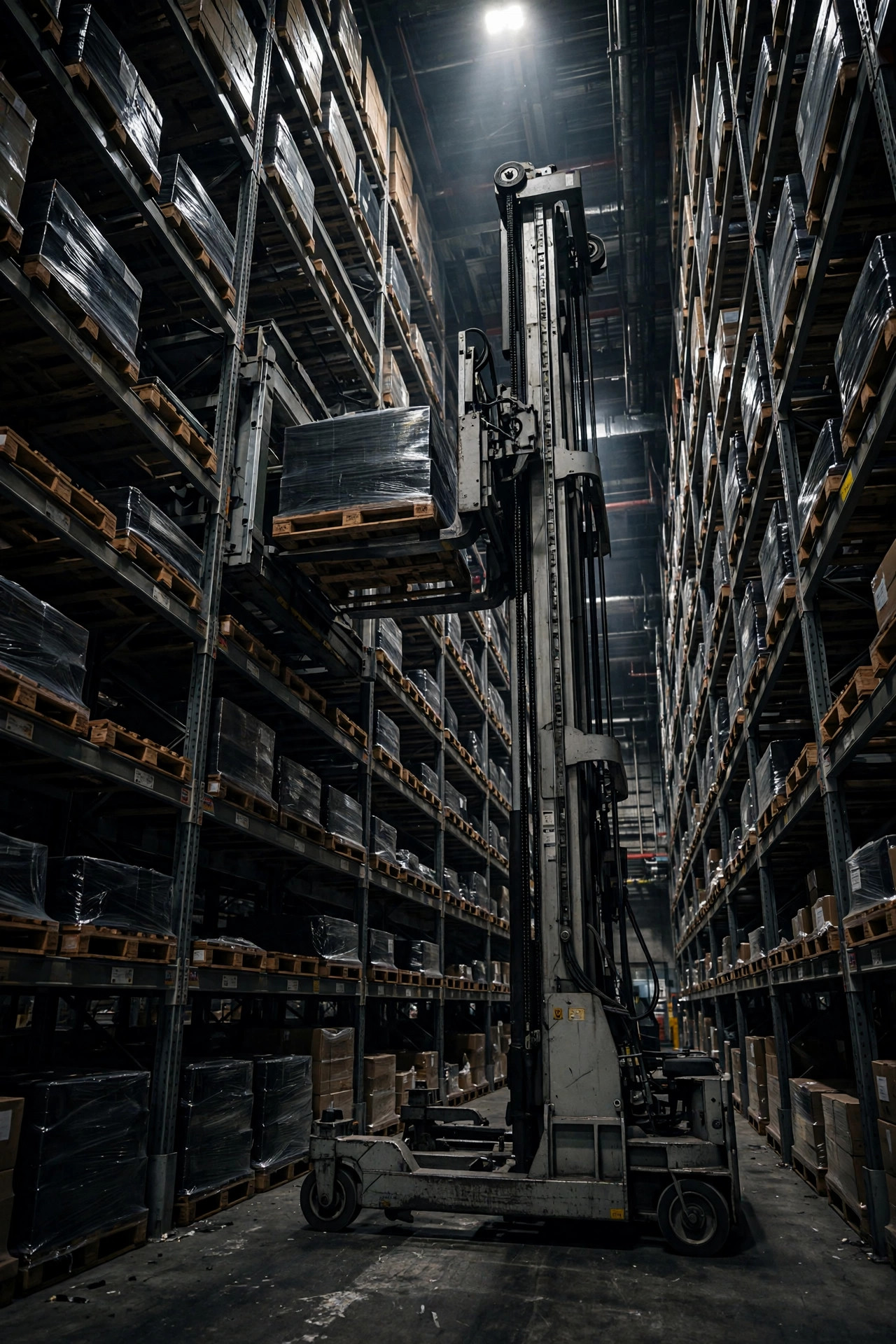

Transstockeur plaçant une palette en emplacement haut dans une allée grande hauteur d'un AS/RS

Variable 1 : La main-d'œuvre — la plus grosse ligne, calculée dynamiquement

Un AS/RS remplace caristes, préparateurs et agents d'inventaire : généralement 20 à 40 personnes pour un système de 10 000 palettes. L'essentiel : les salaires des entrepôts américains augmentent de 4 à 6 % par an ; le modèle doit tourner dynamiquement sur 10 ans, jamais le salaire actuel × 10.

Année Salaire/personne Économies annuelles (30 personnes) Cumul
Année 1 $42,000 $1.26M $1.26M
Année 3 $47,000 $1.41M $4.05M
Année 5 $52,700 $1.58M $7.10M
Année 10 $67,000 $2.01M $16.20M

Le calcul statique annonce $12.6M sur 10 ans ; le dynamique $16.2M — un écart de $3.6M. C'est la première question du CFO.

Variable 2 : Économies de terrain/loyer — le géant silencieux

Passer le stockage de 6 m à 24 m réduit l'emprise de 60 à 70 %. Deux façons de le compter :

  • Site neuf : comparer le total terrain + construction d'un design « entrepôt à plat » contre « AS/RS » — le delta est l'économie. Un projet de 12 000 palettes exige 20 000 m² à plat mais seulement 6 000 m² avec un AS/RS — $4–6M de delta en terrain et construction.
  • Site existant : l'espace libéré est sous-loué ou absorbe la croissance — loyer local × surface × 10 ans. À $10–14/m²/an sur la côte ouest américaine, 5 000 m² libérés représentent $5–7M sur une décennie.

Déduire la vacance : l'espace libéré ne se loue pas dès le premier jour — appliquer un abattement de 6 à 12 mois de vacance. C'est la deuxième question du CFO.

Variable 3 : Gains de débit — l'argent de la vitesse

Un AS/RS tourne 24/7 à 2 à 3 fois le débit de chariots manuels. L'argent apparaît deux fois :

  1. Délai de cycle des commandes : réception-en-stock ou commande-expédié compressé de 4 heures à 1 — la fidélisation des clients e-commerce s'améliore ; à valoriser via la réduction du churn.
  2. Pics sans recruter : les entrepôts manuels exigent 3 fois plus d'intérimaires en pic ; un AS/RS allonge simplement ses horaires. Les primes d'intérim courent à 30–50 % ; deux mois de pic par an montent vite.

Le quantifier : delta de main-d'œuvre en pic = (effectif en pic − effectif de base) × prime d'intérim × mois de pic. Un entrepôt à 200 en base / 500 en pic économise ici $1–1.5M/an à lui seul.

Variable 4 : Réduction des erreurs et de la casse — ne jamais mépriser 1 %

Les entrepôts manuels tournent à 97–98 % de précision d'inventaire ; l'AS/RS atteint 99,9 %. Cet écart de 1 à 2 points, en dollars :

  • Écarts d'inventaire : sur $200M de débit annuel, 1 % d'écart représente $2M.
  • Casse : les impacts de chariots causent 0,3–0,5 % de casse annuelle — presque zéro avec l'AS/RS.
  • Périmés mis au rebut (agroalimentaire/pharma) : le FIFO imposé par le système réduit le gaspillage de 30–50 %.

Cela économise couramment $1–3M/an — et pourtant c'est la ligne la plus souvent omise des modèles ROI, parce que l'argent est dispersé dans les livres de plusieurs départements.

Variable 5 : TCO — 10 ans, pas 1

La troisième question du CFO : combien de cycles de pièces détachées sur la durée de vie de l'équipement ? Le TCO d'un AS/RS comprend :

  • Investissement initial (équipement + génie civil + logiciel + intégration)
  • Maintenance annuelle : 3 à 5 % du coût de l'équipement/an
  • Grandes révisions : les transstockeurs en exigent une à ~10 ans ; les navettes shuttle sont remplacées par lots tous les 5–8 ans
  • Montées de version logicielle : refontes d'interface WCS/WMS tous les 3–5 ans
  • Énergie : un fonctionnement 24/7 signifie des factures d'électricité à six chiffres par an
Poste de coût Montant sur 10 ans (exemple) Part
Investissement initial $12.0M 68%
Maintenance annuelle (4%/an) $4.8M 27%
Pièces majeures/révisions $1.5M 8%
Montées de version logicielle $0.8M 5%
Énergie $1.2M 7%
TCO sur 10 ans ~$20.3M 100%

Retour = investissement initial ÷ (bénéfice annuel − coût d'exploitation annuel), où le bénéfice annuel somme les variables 1 à 4 et le coût d'exploitation vient de la variable 5.

Cas réel : le projet de $12M qui a passé le conseil

Revenons à l'histoire d'ouverture : AS/RS à transstockeurs de 12 000 palettes, $12M d'investissement initial. Les cinq variables :

  1. Main-d'œuvre : 35 personnes remplacées, ~$18.9M en dynamique sur 10 ans
  2. Loyer : 8 000 m² libérés, ajustés de la vacance, ~$9M sur 10 ans
  3. Débit : économies de main-d'œuvre en pic + expédition plus rapide, ~$1.2M/an
  4. Erreurs : gains de précision + réduction de la casse, ~$1.8M/an
  5. TCO : ~$20.3M sur 10 ans

Bénéfice annuel = 1.89 + 0.90 + 1.20 + 1.80 = $5.79M (main-d'œuvre annualisée) ; opex annuel ~$0.8M. Retour = 12 ÷ (5.79 − 0.80) ≈ 2.4 ans. Le CFO n'a pas pu le démonter ; approbation unanime. Deux ans après le lancement, le retour réel est 3 mois en avance sur le modèle — l'inflation salariale a dépassé les hypothèses.

Nous avons aussi donné au conseil une analyse de sensibilité : inflation salariale à 3 % (pessimiste), 5 % (base), 7 % (optimiste) → retours de 3.1, 2.4 et 1.9 ans. Tous les scénarios sous 4 ans signifie que le projet ne peut pas mathématiquement échouer. Apportez toujours l'analyse de sensibilité — elle ne prouve pas votre précision ; elle prouve qu'il n'existe aucun scénario où l'on perd de l'argent. C'est ce qui permet à un conseil de dormir tranquille.

Pièges : quatre pièges de modélisation

  1. Salaires statiques sur 10 ans : omettre 4 à 6 % d'inflation annuelle sous-estime le bénéfice de 30 % — de bons projets sont tués à tort.
  2. Occupation pleine de l'espace libéré : 6 à 12 mois de vacance, c'est normal ; un loyer non abattu est un bénéfice fantôme.
  3. Ignorer le TCO : le retour sur seul capex paraît court ; ensuite l'exploitation fait exploser le budget chaque année après le lancement.
  4. Double comptage : gains de débit et économies de main-d'œuvre se chevauchent (effectif en pic) — dédupliquer, sinon le CFO le repère instantanément.

Résumé

Les cinq variables du modèle ROI d'un AS/RS — main-d'œuvre (avec inflation), loyer (moins la vacance), débit (la valeur du pic), erreurs (le coûteux 1 %), TCO (le grand livre des 10 ans) — ont chacune besoin d'une source de données et d'une logique défendable qui survit aux trois questions du CFO. N'oubliez pas : les conseils ne craignent pas les projets chers ; ils craignent les modèles bâclés. Construisez-le rigoureusement, et un projet de $12M passe à l'unanimité.

Traduit de l'anglais. En cas de divergence, la version anglaise fait foi.
